镇山布依族生态博物馆资料信息中心建设,自开工仪式举行之后分为两个阶段进行。第一阶段即2001年4~8月完成资料信息中心公路的建设,如果公路不开通,建筑材料没有办法一次运到工地。第二阶段是资料信息中心建设,其中包括前期准备工作,如根据论证会专家的意见,对设计图纸进行补充、修改,原定的专家研究接待室从5间增至10间等都要在原图的基础上作修改。再如申请减免建设项目土地有偿使用费,大概有24万元,花溪区人民政府将此情况反映给贵州省文化厅。2001年9月30日,贵州省文化厅向省人民政府呈送了减免建设土地有偿使用费的请示,贵州省人民政府相关处室的领导让我去找省国土厅咨询,征求该厅的意见。该厅表示:用地的政策性很强,要与有关领导商量后才能答复。1周之后该厅回复:该项目不属于省的重点工程,土地有偿使用费仍应按规定交付。又如资料信息中心项目的招标工作花溪区文化体育广播电视局也在抓紧进行,招标已纳入了国家的法律程序,必须照章办事,不能有任何变通形式的招标。2001年6月23日,花溪区在贵阳商报刊登镇山布依族生态博物馆资料信息中心项目招标公告,同月29日在花溪区文化体育广播电视局召开标前会,7月3日该局又召开了招标答疑会,标底由“黔正工程造价事务所”制定。同年7月10日上午标底直接送达贵阳市招投标交易所,由专家现场对投标单位打分,当场宣布标底、标书,最后的结果是贵阳市建一公司中标。至此,前期的三方面准备工作算是完成了。
承建单位——贵阳市建一公司于2001年8月15日第一次放线定位,井副区长通知我,要我到现场看定位的方向是否准确。我赶到现场看那一条条纵横交错的石灰线,当时让我大吃一惊,方位搞错了,面向东南方的线画成了面向南方,承建单位的负责人说他们是按照图纸的方位放线的。我急不可待地要看图纸,果然方位是向南!必须立即改正,如果照此开工连改正的机会都没有了。于是我当即找到了罗德启院长,罗院长非常重视此事,他知道第一次由李多扶副总工程师提供的资料信息中心总平面图所标注的坐向是东南方,我们俩一同到现场,重新定位资料信息中心的坐向。原坐向为坐西北面向东南,正对半边山和远去的峡谷湖面。但在第二次作图时,由于疏漏,将建筑坐向变成了坐北向南,这样的坐向看不见宽阔的水面,只能面对李村西边的一片荒山,罗院长完全同意改动图纸,重新定向。8月底,根据修正的总图,第二次开工。

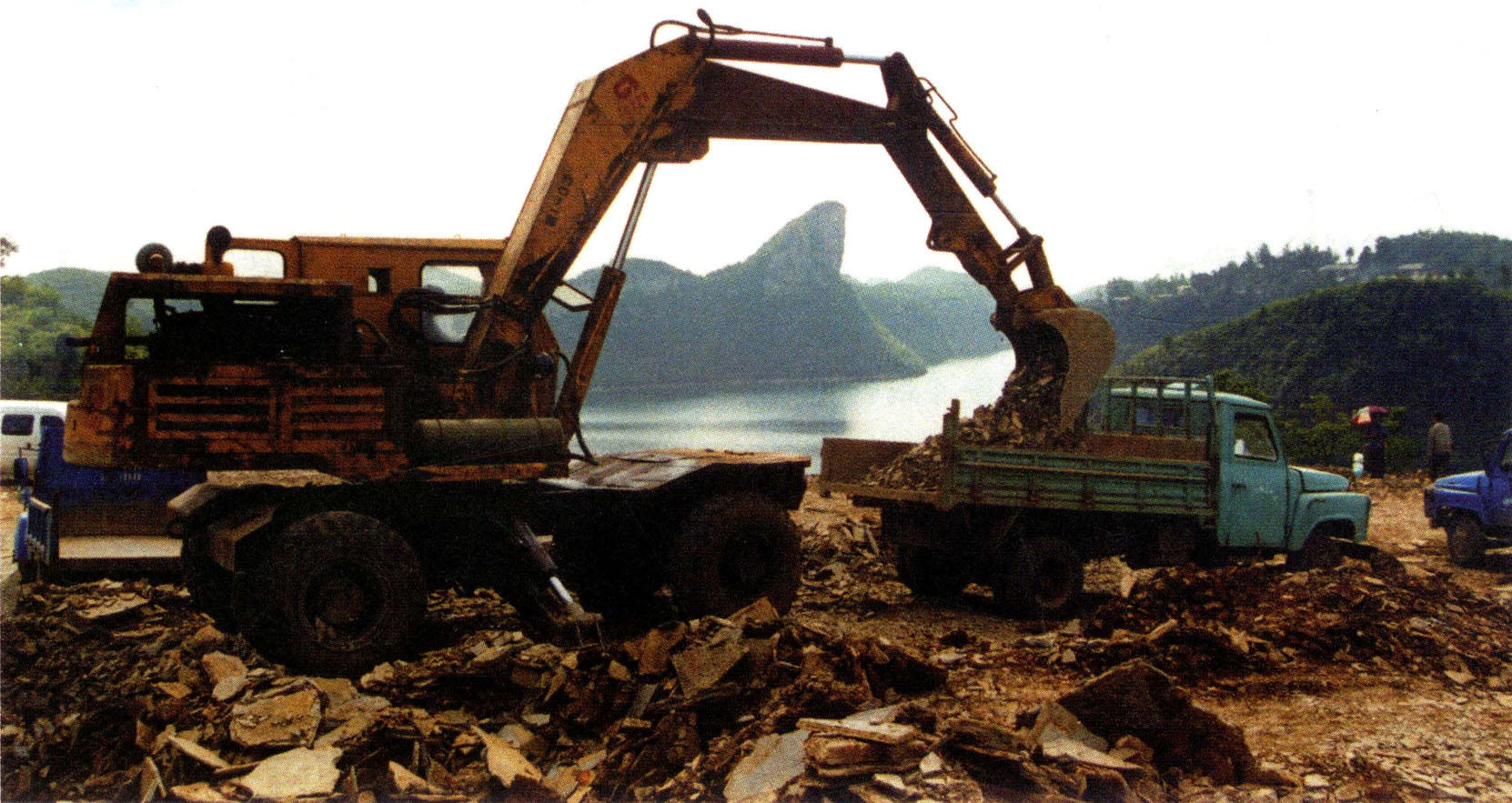

8月虽然进入了立秋的时节,但天气仍然很炎热。就在这个时节,资料信息中心开工了,有好多镇山村民也加入了建设的行列。工地上忙碌了起来,推土机、挖掘机不知疲倦地工作着。工地上出现了两个熟悉的身影,一个是花溪区文广局副局长袁远祥,袁副局长约50开外,他长时间分管文物工作,对此项工作十分有感情。镇山自1994年被贵州省人民政府批准为民族村寨到确定建立生态博物馆,他不知出入镇山有多少次。他办事一丝不苟,工作十分严谨,虽然按规定请有工程的监理人员,但他认为建生态博物馆是自己的事。开挖基础之后,袁副局长注重基础的开挖情况,他全天候坚守在工地上。另一位是花溪区文物管理所的张永吉所长,他简直成了镇山人,开工是他早就盼望的大事。当初我俩冒着严寒在荒山选址时,他就渴望年初就能开工,但是建设中一桩又一桩的事需要时间,这些时间一部分又耗费在繁琐的程序上,本来可以一步到位的事却几经周折。现在资料信息中心开工了,他兴奋得很,头戴一顶麦草帽,鼻梁上架一副墨镜,身背相机,手拿笔记本,像一个探险家,在工地上不断地记录着工程情况,一刻也不离开工地。
建设资料信息中心
开工不到几天,一个意外情况发生了,在凿平地基的过程中发现有不知多深的溶洞。洞口有小箩筐大,可以容一个人出入。我和袁副局长、张所长等围着这个溶洞发呆,干着急,因为我们不懂怎样处理。但见承建单位负责人请来镇山的一位村民,30多岁,瘦小的身材,让他从溶洞口拉着绳子吊下去,他下到了洞底,也只有10来米深,洞也比较狭窄,但往深处其地质状况就不清楚了。工程单位将这一情况报告了设计部门,设计部门为了克服溶洞对基础造成的影响,不得不将原来与溶洞和松土有关的部分基础改为“条基”和“孔桩”,这一改动似乎没有问题。但到了同年9月21日验基槽时,因缺乏地质资料,花溪区质检站要就基槽作扦探。
停工!这是质检部门发出的命令,按原计划在2001年11月中旬基础部分即可完成,现在只得推迟了。这一工程变故,我书面向苏东海先生作了汇报,希望通过苏先生将这一情况及时转告给挪威驻华使馆。
扦探队于2001年10月7日进场,整个工地停工了,扦探队花了整整半个月的时间,直到22日才完成了地质钻探工作,将钻探资料提交给设计部门。设计部门根据扦探队所提供的资料重新修改基础施工图。设计又花了21天,承建单位才取得了完整的基础施工图。
冬天即将来临,我和袁副局长、张所长一同到工地几次,只有几个工人在工地上看守建材,他们正在烧火做饭,一小股从烟筒里冒出来的炊烟随着寒风有气无力地乱飘,工地显得冷清而异常的荒凉。那些看守的工人也满腹牢骚,有的在怪图纸改来改去影响了工期,有的又说建设款子还有缺口,有的还说没有按时发放他们的工资。反正,这些问题像一堆乱麻摆在我们的面前。得知此情况之后,贵州省文化厅迅速给省人民政府作了汇报,龙超云副省长亲自到省文化厅召开专题会议,会议强调要克服各种困难,务必在2002年主体工程全部竣工。
冬天的严寒并没有使建筑工地受到封冻,建筑的墙体在一天天地长高,工人们有的正在运盖屋顶的石板,有的在升脚手架,有的在清理外环境,工地上一片繁忙,冬天已被融化到热闹的人气之中。
